VerretFermé
Aujourd'hui
Jeudi 5 novembre 2026
Rien de prévu
Échéancier Verret

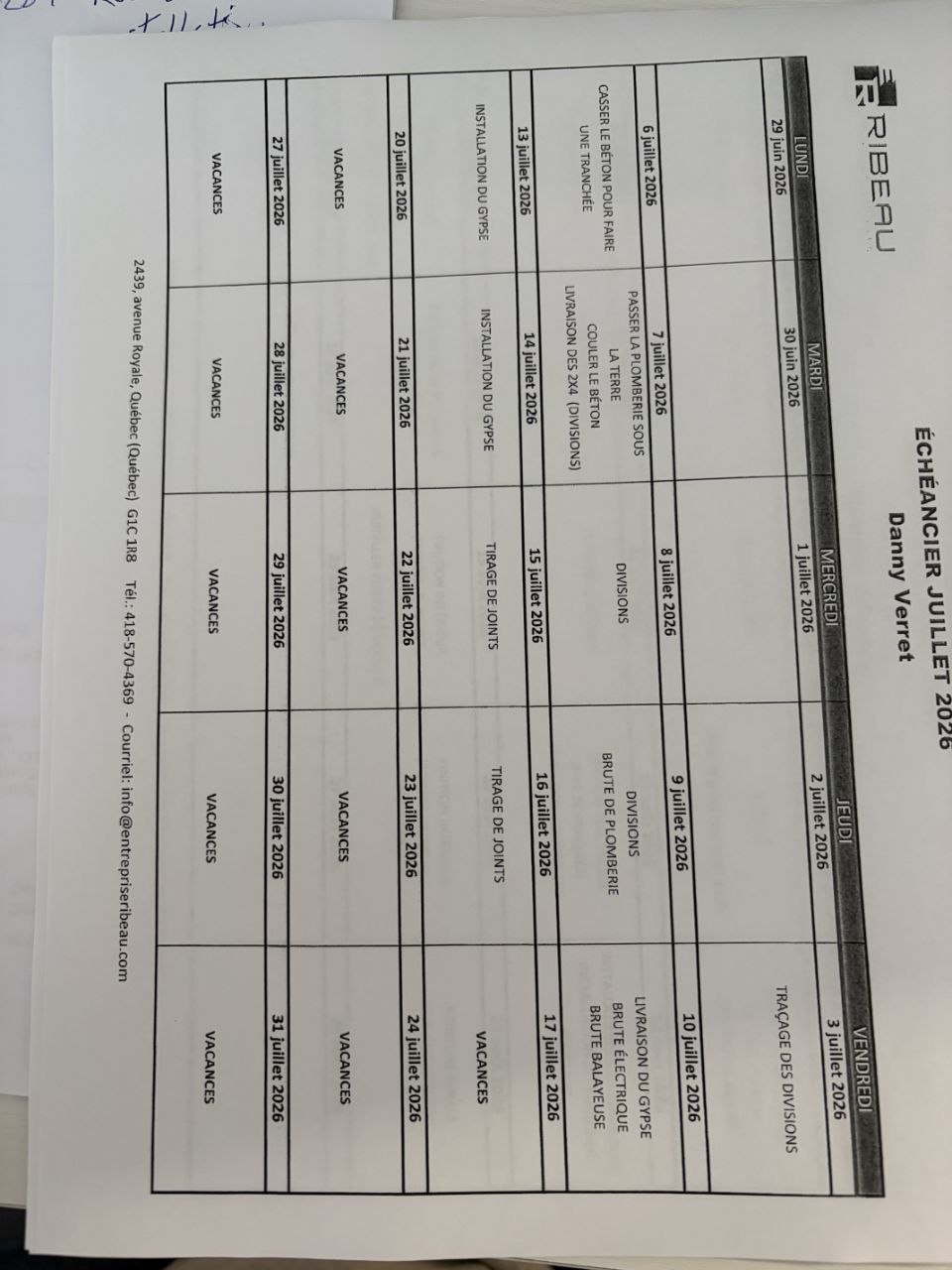

Novembre 2026
| Lundi | Mardi | Mercredi | Jeudi | Vendredi | Samedi | Dimanche |
|---|---|---|---|---|---|---|
26 octobre | 27 octobre | 28 octobre | 29 octobre | 30 octobre | 31 octobre | 1er novembre |
2 novembre | 3 novembre | 4 novembre | 5 novembre | 6 novembre | 7 novembre | 8 novembre |
9 novembre | 10 novembre | 11 novembre | 12 novembre | 13 novembre Jour du Souvenir | 14 novembre | 15 novembre |
16 novembre | 17 novembre | 18 novembre | 19 novembre | 20 novembre | 21 novembre | 22 novembre |
23 novembre | 24 novembre | 25 novembre | 26 novembre | 27 novembre | 28 novembre | 29 novembre |
30 novembre | 1er décembre | 2 décembre | 3 décembre | 4 décembre | 5 décembre | 6 décembre |
Légende Vacances / fériés fixes Férié flexible Week-end📌 Tâche⏰ Rappel Description complémentaire

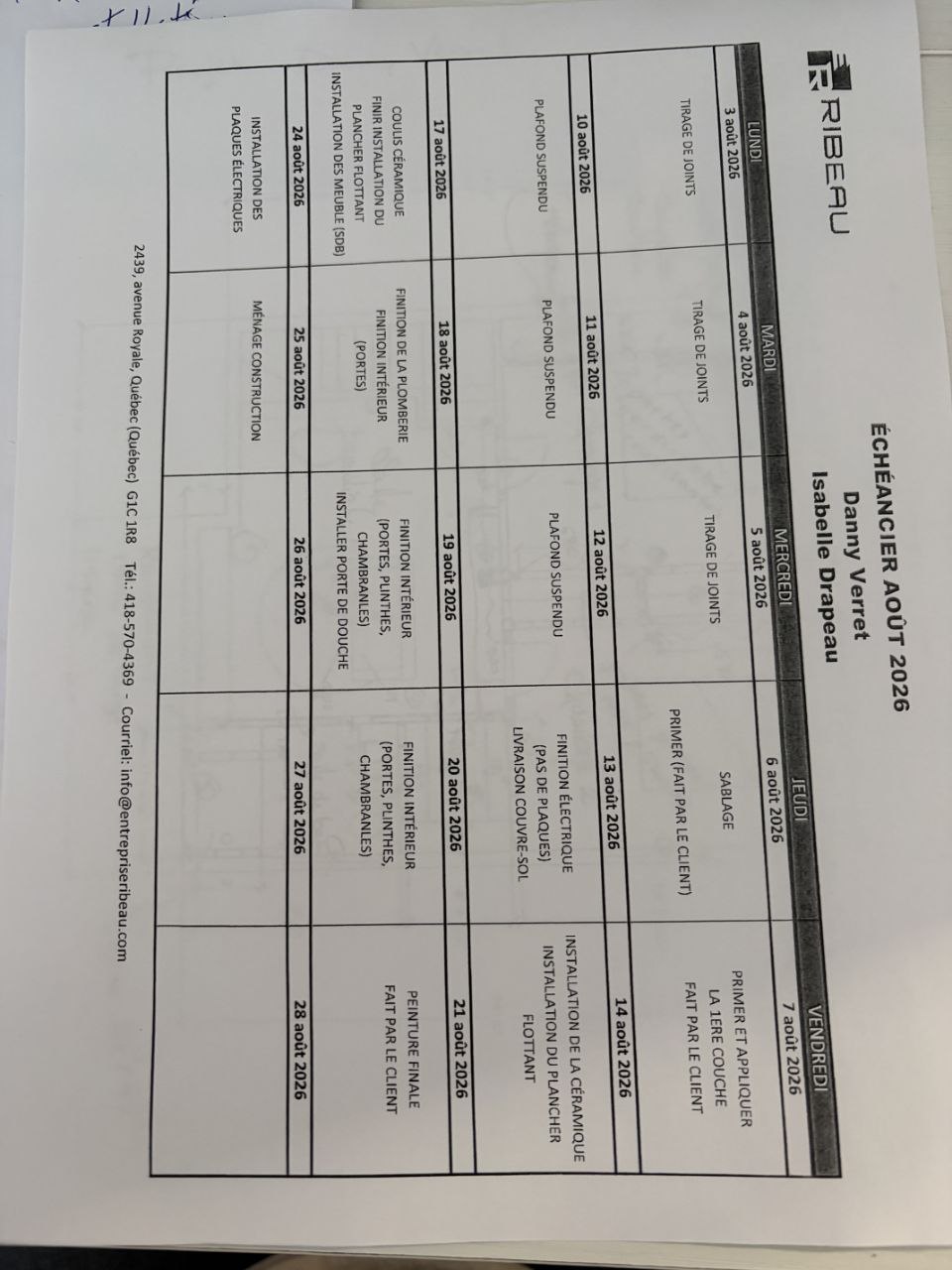

Photos récentes
Heures
Aujourd'hui0,00 h
Cette semaine0,00 h
Projet (total)187,25 h
Aucune heure sur les 14 derniers jours.
Profil
-
👤
Contacts
Isabelle Drapeau5813076218Appeler — drapo007@hotmail.com
Danny Verret4185645967Appeler — danverret@hotmail.com - 📍 Adresse 284 Rue de la Constellation, Québec, QC.Carte
-
🔑
Code porte
3 8 4 8 - 🔒 Cadenas —
Tâches
| À faire | En cours | Ter miné | Aban donné | Trans féré | Tâche |
|---|---|---|---|---|---|
| ☑ | Finition de la plomberie (portes) | ||||
| ☑ | Installation des meubles (SDB) / porte de douche | ||||
| ☑ | Installation des plaques électriques | ||||
| ☑ | Peinture finale | ||||
| ☑ | Peinture finale | ||||
| ☑ | Brute de plomberie | ||||
| ☑ | Brute Électrique | ||||
| ☑ | Béton, scellant fente auto-nivelant | ||||
| ☑ | Casser le béton pour faire une tranchée | ||||
| ☑ | Couler le béton | ||||
| ☑ | Coulis céramique | ||||
| ☑ | Divisions | ||||
| ☑ | Fabriquer une protection pour le rebords de la fenêtre | ||||
| ☑ | Finition intérieure (portes, plinthes, chambranles) | ||||
| ☑ | Finition électrique (pas de plaques) | ||||
| ☑ | Installation aspirateur central | ||||
| ☑ | Installation de la céramique | ||||
| ☑ | Installation du gypse | ||||
| ☑ | Installation du plancher flottant | ||||
| ☑ | Installer ajouts | ||||
| ☑ | Installer la transition | ||||
| ☑ | Installer miroir | ||||

| ☑ | Installer mur douche | ||||
| ☑ | Installer tablettes dans la salle de bain | ||||
| ☑ | Installer trappe entrée d'eau | ||||

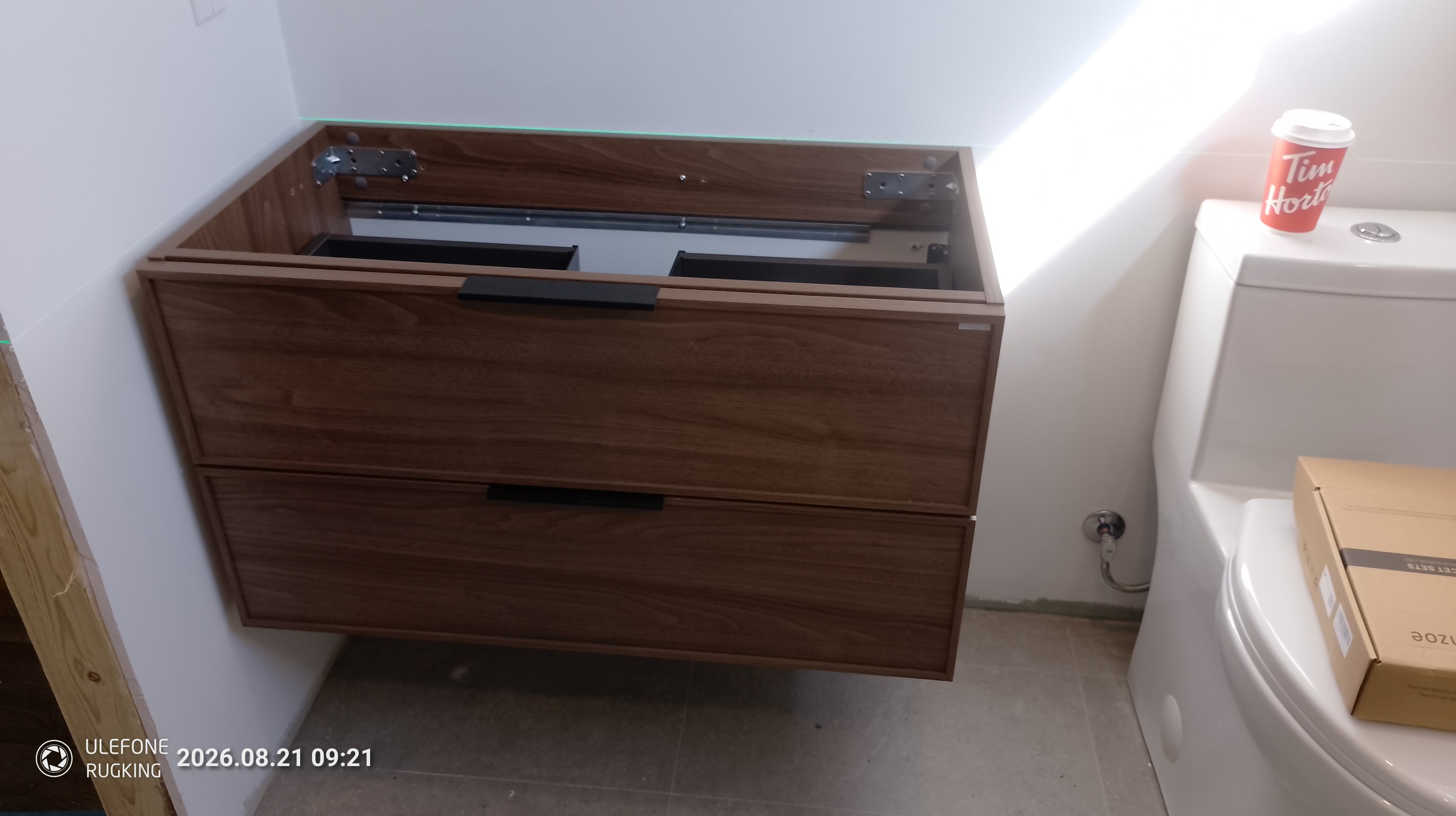

| ☑ | Installer vanité salle de bain sous-sol | ||||
| ☑ | Installer ventilateur de salle de bain | ||||
| ☑ | Livraison des 2 par 4 (divisions) | ||||
| ☑ | Livraison du gypse | ||||
| ☑ | Ménage construction | ||||

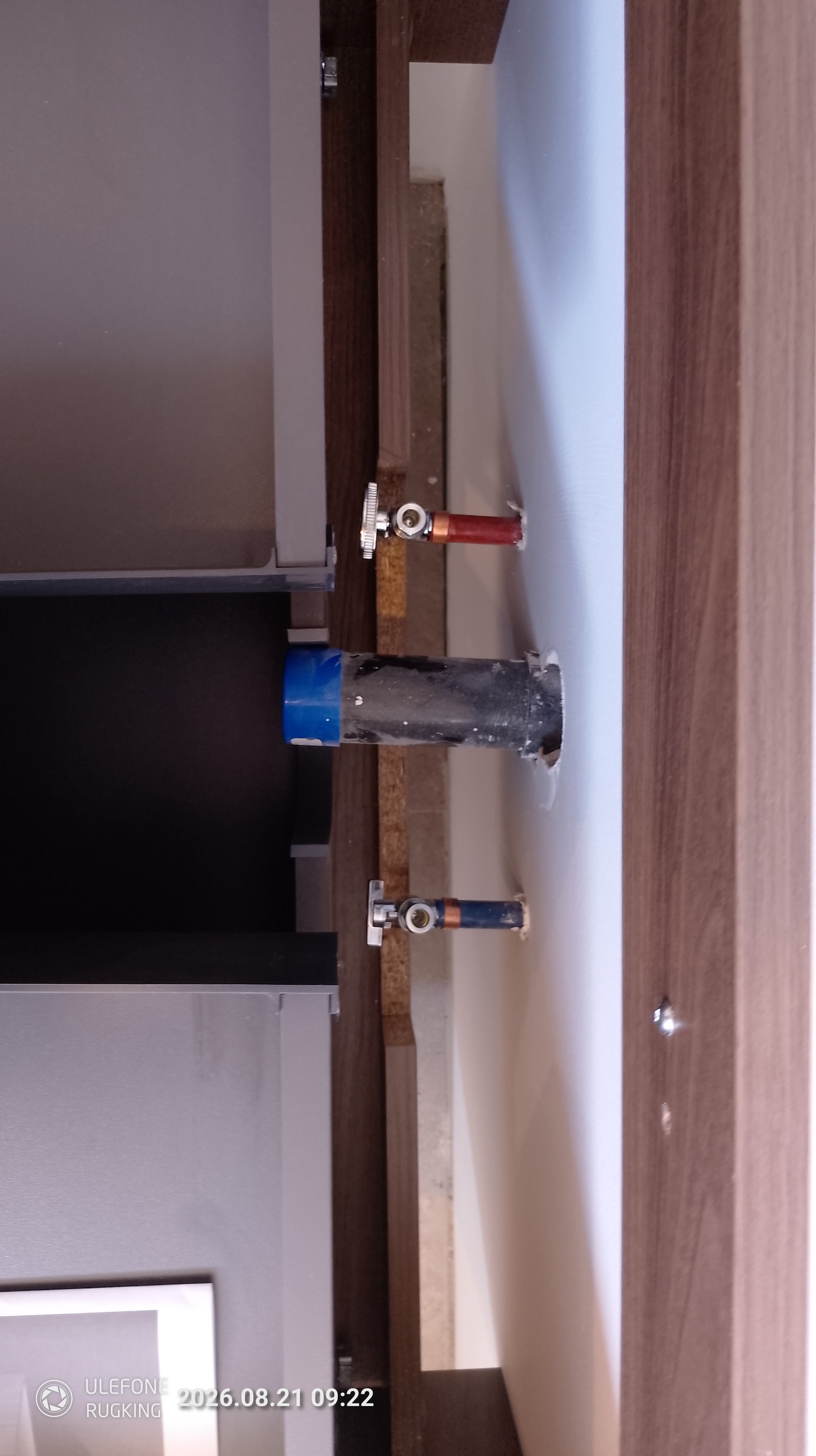

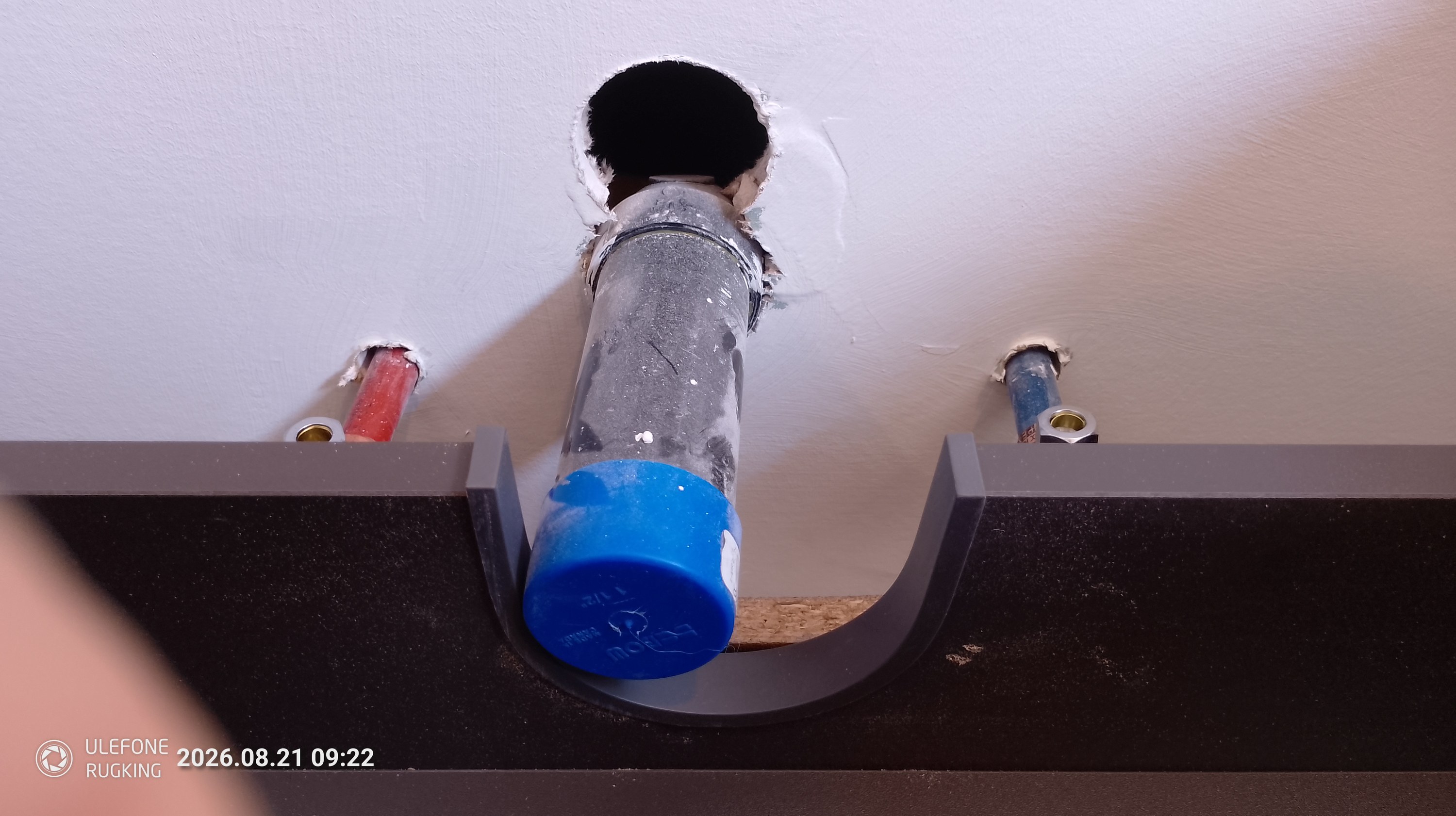

| ☑ | Passer la plomberie sous la terre | ||||
| ☑ | Plafond suspendu | ||||
| ☑ | Primer | ||||
| ☑ | Primer et appliquer la première couche | ||||
| ☑ | Remplacer porte de chambre sous-sol | ||||
| ☑ | Tirage de joints | ||||
| ☑ | Tirage de joints | ||||
| ☑ | Traçage des divisions | ||||
| ☑ | trouver la raison du non-vaccuum de l'aspirateur central | ||||
| ☑ | Vérifier le tiroir du haut de la vanité de salle de bain parce que le côté gauche ne va pas jusqu'au fond car il est bloqué par quelque Chose |
Documents
Ce projet est fermé. Les modifications chantier sont désactivées.
Références détaillées
Aucune référence détaillée.
Plans et fichiers
Aucun plan ni fichier de procédure.
Procédures
Aucune vidéo de procédure.
